ARGENTINA: AVANZA LA COSTRUZIONE DEL NUOVO GASDOTTO DEL SUD

Must read

Stati Uniti. Nel 2021 le principali compagnie petrolifere hanno completato 14 pipelines

Secondo il nuovo aggiornamento del database dei progetti di condotte di liquidi degli Stati Uniti nel 2021, le principali società statunitensi di oleodotti hanno...

Enbridge amplierà il gasdotto per il trasporto in Texas LNG Brownsville

La compagnia Texas LNG Brownsville e Enbridge Inc. hanno firmato un accordo per l’espansione del gasdotto Valley Crossing Pipeline (VCP) per fornire circa 720...

La compagnia Clearfork Midstream ha annunciato che acquisirà Azure Midstream Energy

In base al comunicato stampa diffuso l'operazione finanziaria dovrebbe concludersi durante il primo trimestre del 2022. La compagnia texana Clearfork Midstream attualmente fornisce il servizio...

Stati Uniti. MVP si prepara a concludere le ultime 20 miglia del gasdotto

I lavori di costruzione del nuovo progetto Mountain Valley Pipeline (MVP) si trovano al 94% dopo che le agenzie statali hanno approvato i permessi...

In Argentina esistono nove zone per la distribuzione del gas naturale: otto di esse si trovano nella parte centro settentrionale del Paese, e una sola per la regione meridionale. Il trasporto di questo dei relativi volumi è affidato per il 42% al gasdotto del nord, il 52% dal gasdotto Centro Ovest e solo il 6% al gasdotto del sud.

Questa mancanza d’infrastruttura è stata evidenziata fin dal 2004 dal noto Istituto per l’energia General Mosconi, appello che però, per anni, non ha ottenuto un grande riscontro da parte delle autorità competenti.

Ma alla fine l’azienda Camuzzi Gas del Sur, responsabile della distribuzione di gas nelle province di Neuquen, Rio Negro e Chubut, ha colto il messaggio rispondendo con un progetto, che, dopo aver effettuato gli studi geotecnici pertinenti, la regione autonoma di Rio Negro ha deciso di finanziare attraverso il “Piano Castello”, ovvero mettendo all’asta un buono per raccogliere fondi per un valore complessivo di 300 milioni di dollari destinati alla costruzione dell’opera .

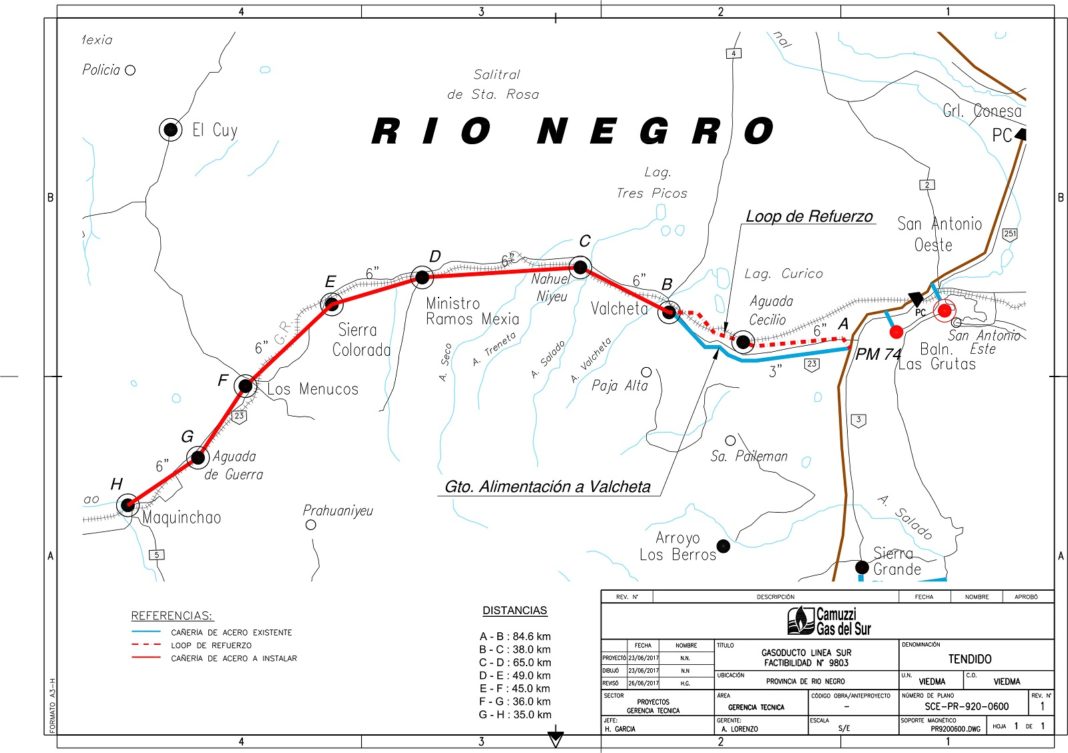

Solo in questo modo, a partire dal mese di maggio dell’anno scorso è stato possibile iniziare i lavori per la realizzazione costruzione del gasdotto del Sur di 395 km, con una capacità di 9,5 milioni di metri cubi al giorno

Il tracciato unirà il punto di connessione situato nella strada statale numero 2 con la numero 23, attraverso una pipeline di 6 pollici di diametro, con quello di San Martin, in 18 mesi.

Con questa prima fase dell’opera, Camuzzi Gas verranno raggiunti 17.000 abitanti oltre a permettere l’apertura di nuove aziende locali.

Tratto 1: Dalla statale Nº 3 alla connessione con la SS Nº 23 fino a Valcheta (86 km)

Tratto 2: Da Valcheta a Ramos Mexía (105 km).

Tratto 3: Da Ramos Mexía hasta Los Menucos (96 km).

Tratto 4: Da Los Menucos hasta Maquinchao (75 km).
